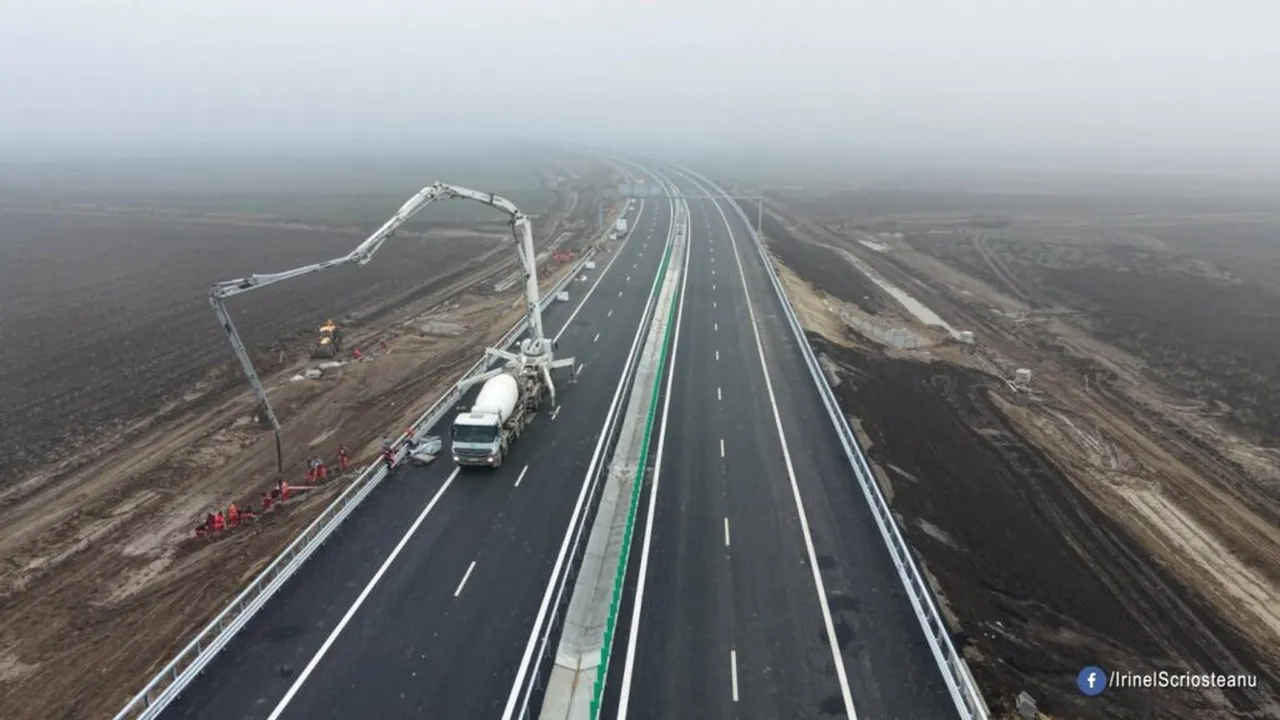

Încă 50 km din Autostrada Moldovei A7, aproape de deschidere. Ministerul Transporturilor: În curând, foarte curând

Încă 50 km din Autostrada Moldovei A7, aproape de deschidere. Ministerul Transporturilor: În curând, foarte curând

SURSA FOTO: Facebook/Irinel Scriosteanu - Autostrada Moldovei A7

Publicat de Corina Chiriac la 15 decembrie 2025, 19:48

Secretarul de stat la Ministerul Transporturilor, Irinel Ionel Scrioșteanu, a anunțat luni că tronsonul Focșani – Adjud Nord din Autostrada Moldovei A7 a intrat în faza finală a lucrărilor și este aproape pregătit pentru deschiderea circulației, extinzând astfel conexiunea rutieră între Ploiești și Adjud.

Încă 50 de km din Autostrada Moldovei A7

Secretarul de stat la Ministerul Transporturilor, Irinel Ionel Scrioșteanu, a anunțat că tronsonul Focșani – Adjud Nord al Autostrăzii Moldovei a intrat în faza finală a lucrărilor, fiind pregătit pentru deschiderea circulației. Această secțiune face legătura cu tronsonul Buzău – Focșani, inaugurat anul trecut, și va facilita traficul de tranzit prin scoaterea vehiculelor din municipiul Adjud.

Odată finalizat, șoferii vor putea circula fără oprire pe Autostrada A7 între Ploiești și Adjud, pe o distanță de aproximativ 196 km, iar legătura rutieră directă între București și Adjud va ajunge la aproape 240 km.

Pe șantier se desfășoară ultimele lucrări esențiale pentru siguranța și funcționalitatea autostrăzii: asfaltarea pasajelor rămase, montarea rosturilor de dilatație, instalarea parapetelor mediane și marginale, semnalizare verticală și orizontală, completarea panourilor fonoabsorbante, lucrări și teste la sistemul ITS și la iluminat.

„În șantier se mai desfășoară următoarele lucrări: asfaltări pe ultimele 2 pasaje peste autostradă (restul sunt deja asfaltate), montarea ultimelor rosturi de dilatație la pasaje, montarea parapetelor mediane și marginale în zona pasajelor, a nodurilor rutiere și în zonele de acces în șantier, realizarea semnalizării verticale și orizontale pe ultimele sectoare, alte lucrări necesare pentru siguranța circulației, finalizarea lucrărilor de montare a panourilor fonoabsorbante, lucrări și teste la sistemul ITS, lucrări la sistemul de iluminat și testarea acestuia”, a scris Ionel Scrioșteanu.

Autostrada Moldovei A7
SURSA FOTO: Facebook/Irinel Scriosteanu

Lucrările la autostrada vor continuă și după deschiderea traficului

Scrioșteanu a precizat că anumite lucrări vor continua și după deschiderea traficului, printre care sistemele de scurgere a apelor, profilarea drumurilor de întreținere, amenajarea lizierelor și plantarea arborilor, precum și realizarea parcărilor și spațiilor de servicii.

Pe șantier activează aproape 3.000 de muncitori, aproape 600 de șoferi pe autobasculante și 365 de utilaje, iar mobilizarea echipelor a permis depășirea dificultăților provocate de condițiile meteo nefavorabile.

„Chiar dacă în ultima perioadă vremea a fost nefavorabilă, în cea mai mare parte a timpului, mobilizarea constructorului și a tuturor celor implicați face posibil ca, în curând, foarte curând, acest tronson să fie deschis circulației publice”, a precizat Scrioșteanu.
