CITEŞTE ŞI

Eveniment

Investiţiile publice au scăzut la jumătate faţă de 2012

Autor: |

Sute de proiecte de infrastructură, fie că e vorba de şosele, căi ferate, poduri, şcoli ori spitale, sunt trase pe linie moartă din cauza lipsei banilor. Impactul în economie poate fi devastator.

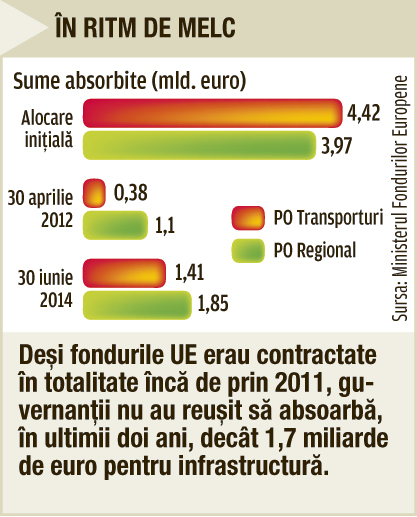

Începută în 2007, autostrada Bucureşti-Ploieşti se termină brusc în centura Capitalei. Restul de 6,5 kilometri care ar asigura legătura cu oraşul nu sunt gata nici azi, la şapte ani de la startul lucrărilor. Motivul principal al întârzierii a fost lipsa finanţării. Între timp, s-a adăugat şi o dispută între constructor şi CNADNR. Cert este că şoseaua rapidă planificată a prelua din traficul de pe cea mai aglomerată rută din România mai are de aşteptat mult şi bine până la finalizare. Timp în care cei mai mulţi şoferi preferă, în continuare, aglomeratul şi mult mai periculosul DN1.

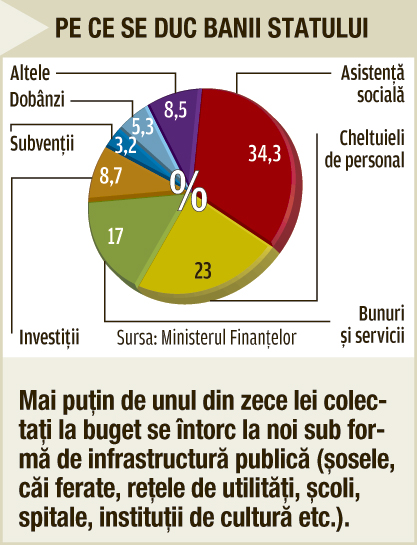

În aceeaşi situaţie sunt şi alte şantiere de infrastructură din Bucureşti sau împrejurimi. Lucrările la nodul rutier de la Ciurel, primul pas spre construcţia unui drum expres între Splaiul Independenţei şi autostrada Bucureşti-Piteşti, reluate în primăvară, s-au oprit din nou, după doar câteva luni, din acelaşi motiv – lipsa banilor. Pe jumătatea de sud a centurii Capitalei (partea pe care se înregistrează în prezent cele mai mari ambuteiaje şi unde suprafaţa de rulare este în cea mai proastă stare) fondurile pentru modernizare au fost tăiate încă din 2012 şi nu sunt semne că munca se va relua prea curând. Dimpotrivă, şi lucrările deja începute au început să se degradeze. Tot blocate şi tot din lipsă de finanţare sunt şi lucrările la alte şosele, unele aflate în stare avansată, cum ar fi centura Suceava, sau destul de avansată, ca DN18 Moisei-Iacobeni, care asigură legătura între Maramureş şi Bucovina. Ultimul contract a şi fost reziliat între timp, firma constructoare, Shapir Structures, refuzând, potrivit unor surse din Ministerul Transporturilor, să lucreze pe banii ei. Lucru pe care alte companii l-au făcut (aceleaşi surse spun că reabilitarea drumului naţional Sibiu-Mediaş-Sighişoara s-a făcut pe banii austriecilor de la Strabag, care încă au de recuperat sume importante, dar şi că şi unele firme autohtone, ca UMB Spedition, practică, pe scară largă, acest sistem de creditare mascată a statului).

Pagina 1 din 8
